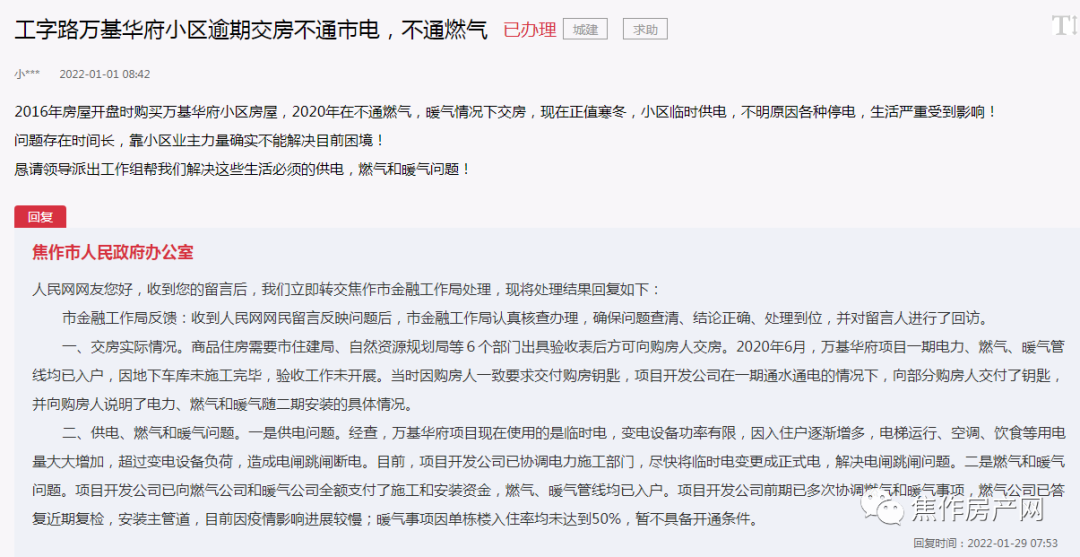

官方回复:万基华府逾期交房、临时供电、不通燃气的情况,何时能解决?

2022-03-05 10:09:51 来源:焦作房产网 点击:

摘要:网友咨询:2016年房屋开盘时购买万基华府小区房屋,2020年在不通燃气,暖气情况下交房,现在正值寒冬,小区临时供电,不明原因各种停电,生活严重受到影响!问题存在时间长,靠小区业主力量确

网友咨询:

2016年房屋开盘时购买万基华府小区房屋,2020年在不通燃气,暖气情况下交房,现在正值寒冬,小区临时供电,不明原因各种停电,生活严重受到影响!问题存在时间长,靠小区业主力量确实不能解决目前困境!恳请领导派出工作组帮我们解决这些生活必须的供电,燃气和暖气问题!

  焦作市人民政府办公室:

  人民网网友您好,收到您的留言后,我们立即转交焦作市金融工作局处理,现将处理结果回复如下:

  市金融工作局反馈:收到人民网网民留言反映问题后,市金融工作局认真核查办理,确保问题查清、结论正确、处理到位,并对留言人进行了回访。

  一、交房实际情况。商品住房需要市住建局、自然资源规划局等6个部门出具验收表后方可向购房人交房。2020年6月,万基华府项目一期电力、燃气、暖气管线均已入户,因地下车库未施工完毕,验收工作未开展。当时因购房人一致要求交付购房钥匙,项目开发公司在一期通水通电的情况下,向部分购房人交付了钥匙,并向购房人说明了电力、燃气和暖气随二期安装的具体情况。

  二、供电、燃气和暖气问题。一是供电问题。经查,万基华府项目现在使用的是临时电,变电设备功率有限,因入住户逐渐增多,电梯运行、空调、饮食等用电量大大增加,超过变电设备负荷,造成电闸跳闸断电。目前,项目开发公司已协调电力施工部门,尽快将临时电变更成正式电,解决电闸跳闸问题。二是燃气和暖气问题。项目开发公司已向燃气公司和暖气公司全额支付了施工和安装资金,燃气、暖气管线均已入户。项目开发公司前期已多次协调燃气和暖气事项,燃气公司已答复近期复检,安装主管道,目前因疫情影响进展较慢;暖气事项因单栋楼入住率均未达到50%,暂不具备开通条件。


声明:焦作房产网转载的以上内容,不表明证实其描述,仅供读者参考,并不构成任何投资建议,请自行核实相关内容。
相关阅读
网友评论
已有条评论
请登录
网友评论仅供其表达个人看法,并不表明本站立场。
新闻排行
服务条款 法律声明 意见反馈 免责声明 人才招聘 广告发布 联系我们 关于我们
客服电话:0391-8768882 客服QQ:1287642365
copyright ©2010 焦作房产网版权所有
豫ICP备15017369号-5
焦作房产网(隶属焦作焦点房产网络科技有限公司)
