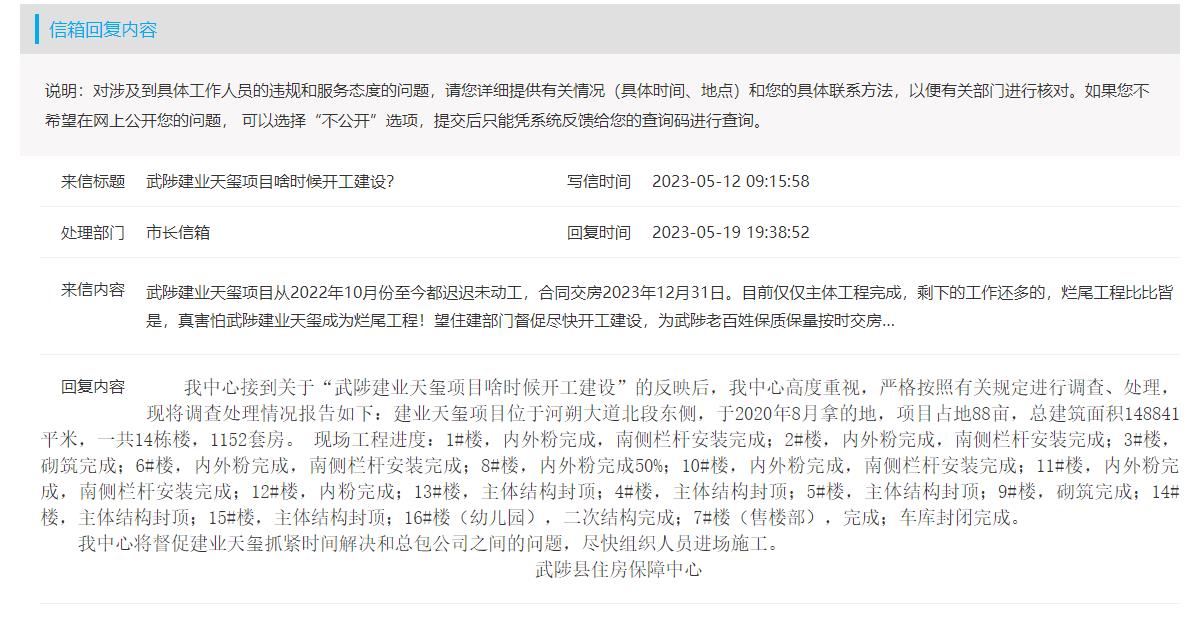

来信内容:武陟建业天玺项目从2022年10月份至今都迟迟未动工,合同交房2023年12月31日。目前仅仅主体工程完成,剩下的工作还多的,烂尾工程比比皆是,真害怕武陟建业天玺成为烂尾工程!望住建部门督促尽快开工建设,为武陟老百姓保质保量按时交房…
回复内容
我中心接到关于“武陟建业天玺项目啥时候开工建设”的反映后,我中心高度重视,严格按照有关规定进行调查、处理,现将调查处理情况报告如下:建业天玺项目位于河朔大道北段东侧,于2020年8月拿的地,项目占地88亩,总建筑面积148841平米,一共14栋楼,1152套房。现场工程进度:1#楼,内外粉完成,南侧栏杆安装完成;2#楼,内外粉完成,南侧栏杆安装完成;3#楼,砌筑完成;6#楼,内外粉完成,南侧栏杆安装完成;8#楼,内外粉完成50%;10#楼,内外粉完成,南侧栏杆安装完成;11#楼,内外粉完成,南侧栏杆安装完成;12#楼,内粉完成;13#楼,主体结构封顶;4#楼,主体结构封顶;5#楼,主体结构封顶;9#楼,砌筑完成;14#楼,主体结构封顶;15#楼,主体结构封顶;16#楼(幼儿园),二次结构完成;7#楼(售楼部),完成;车库封闭完成。我中心将督促建业天玺抓紧时间解决和总包公司之间的问题,尽快组织人员进场施工。
武陟县住房保障中心
